对输送至现场的混凝土混合料,进行平仓、振捣、养护的作业。浇筑混凝土前,要详细检查各项准备工作:地基处理情况、模板、钢筋、预埋件、止水设施及安全与技术交底等。水工混凝土施工中,基岩面的浇筑仓和老混凝土上的迎水面浇筑仓,在浇筑第一层混凝土前,必须先铺一层2~3厘米的水泥沙浆;其他仓面若不铺水泥沙浆,应有专门论证。沙浆的水灰比一般较 混凝土的水灰比减少0.03~0.05。
对输送至现场的混凝土混合料,进行平仓、振捣、养护的作业。浇筑混凝土前,要详细检查各项准备工作:地基处理情况、模板、钢筋、预埋件、止水设施及安全与技术交底等。水工混凝土施工中,基岩面的浇筑仓和老混凝土上的迎水面浇筑仓,在浇筑第一层混凝土前,必须先铺一层2~3厘米的水泥沙浆;其他仓面若不铺水泥沙浆,应有专门论证。沙浆的水灰比一般较 混凝土的水灰比减少0.03~0.05。混凝土的浇筑按一定厚度、次序、方向,分层进行。在高压钢管、竖井、廊道等周边浇筑混凝土时,应使混凝土均匀上升。混凝土的浇筑层厚度,根据拌和能力、运输距离、浇筑速度、气温及振捣器性能等因素确定。浇筑层的允许最大厚度一般不超过表1所示数值。浇入仓内的混凝土应随浇随平仓。大型水利水电工程大体积混凝土施工多采用平仓机、振捣机组或平仓振捣机。混凝土浇筑应保持连续性,及时覆盖下层混凝土。仓面较大时,可采用台阶式浇筑法。浇筑混凝土的允许间歇时间(自出料时算起到覆盖上层混凝土时为止),可参照表 2所示规定(未考虑外加剂、混合材及其他特殊施工措施的影响)。老混凝土表面用压力水、风沙枪或刷毛机等加工成毛面并清洗干净,排除积水,以便浇筑新混凝土。

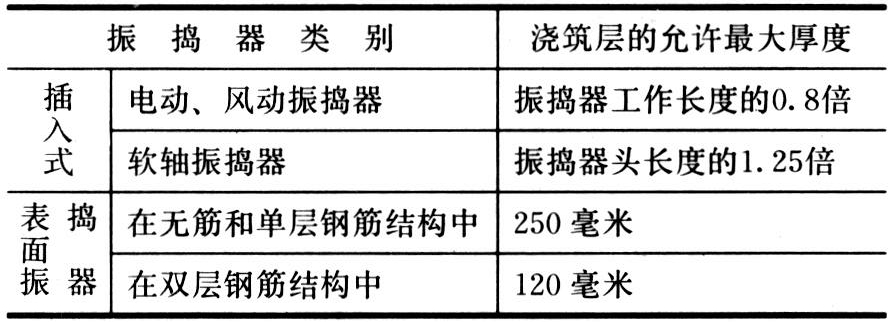

表1 混凝土浇筑层的允许最大厚度

表2 浇筑混凝土的允许间歇时间
混凝土浇筑应尽量减少混合料的离析。离析是指混合料各组份分离,造成不均匀性。分离是由混合料中各颗粒因大小、比重不同和不恰当的下料方法而引起的。减少离析的主要措施有:①分区范围内的混凝土连续浇筑;②从吊罐或漏斗垂直向下浇筑时,出口到浇筑面之间的距离小于2.0米;③控制浇筑层的厚度;④消除浇筑过程中浮出表面的水分;⑤在倾斜面上浇筑混凝土时,从低处向高处浇筑;⑥连续浇筑高度较大的构筑物(如柱子)时,浇筑速度应和模板设计相校核;⑦如出现粗骨料离析而无灰浆环绕包围时,可将此部分粗骨料重新混合在灰浆较多的混凝土中并仔细振捣。具有突出部分的结构物以及板、梁与墙、柱相连的结构物,应首先浇筑墙、柱,经2小时左右,当混凝土沉降完成后,再浇筑板、梁或突出部分。
