应有表面保温措施。⑥水管冷却温差和冷却速度:混凝土与冷却水之间的温差不大于20℃,一期水管冷却速度不大于0.56~1.0℃/天。温度控制措施 ①采用发热量较低的水泥,浇筑低流态混凝土,掺外加剂,加大骨料粒径,改善骨料级配,掺混合材等。在不降低混凝土各种性能的前提下,最大限度地减少单位水泥用量。②严格控制混凝土浇筑温度。
为防止混凝土产生温度裂缝,在配合比和施工过程中所采取的综合性措施。
温度控制的标准:①基础温差:指浇筑块在其基础约束范围内,混凝土最高温度与设计稳定温度之差。基础温差标准是大体积水工混凝土结构温度控制标准中重要的控制项目。因基础混凝土一旦产生裂缝,将会发展成垂直的贯穿性裂缝,严重地破坏了结构的整体性,是最危险的裂缝。中国规范规定基础容许温差见表1。②混凝土内外温差:控制在20~25℃。实际施工中,内外温差不便于控制,常用控制最高温升代替。③上下层温差:指在老混凝土(龄期超过28天)面上下各1/4范围内,上层新混凝土最高平均温度与新混凝土开始浇筑时,下层实际平均温度之差,其允许值为15~2 0℃。④ 相邻高差:不超过10~12米。⑤保温标准:当 日平均气温在2~4天内连续下降6~9℃时,未满28天龄期的混凝土的暴露表面可能产生裂缝。因而在基础混凝土、上游面及其他重要部位,应有表面保温措施。⑥水管冷却温差和冷却速度:混凝土与冷却水之间的温差不大于20℃,一期水管冷却速度不大于0.56~1.0℃/天。
温度控制措施 ①采用发热量较低的水泥,浇筑低流态混凝土,掺外加剂,加大骨料粒径,改善骨料级配,掺混合材等。在不降低混凝土各种性能的前提下,最大限度地减少单位水泥用量。②严格控制混凝土浇筑温度。浇筑温度系指平仓振捣后,上层混凝土覆盖前在深度5~10厘米处的混凝土温度,其数值应满足容许温差和坝体最高温度的规定。③尽量减薄浇筑厚度,保证正常的间歇时间,利用顶面散热削减水泥水化热温升。④采取简易措施降低混凝土浇筑温度,如搭凉棚、在粗骨料堆上洒水喷雾、廊道取料等。利用阴天和夜晚浇筑混凝土,加快浇筑速度,缩短覆盖时间。⑤人工冷却措施,包括加冷水或冰屑拌和,预冷骨料及埋设冷却水管进行一期通水等。⑥施工过程中,定时对原材料、拌和机口的混凝土和坝体冷却水的温度进行测量。在施工仓面,定时测量混凝土浇筑温度。在浇筑块内部,埋设温度计进行温度观测。

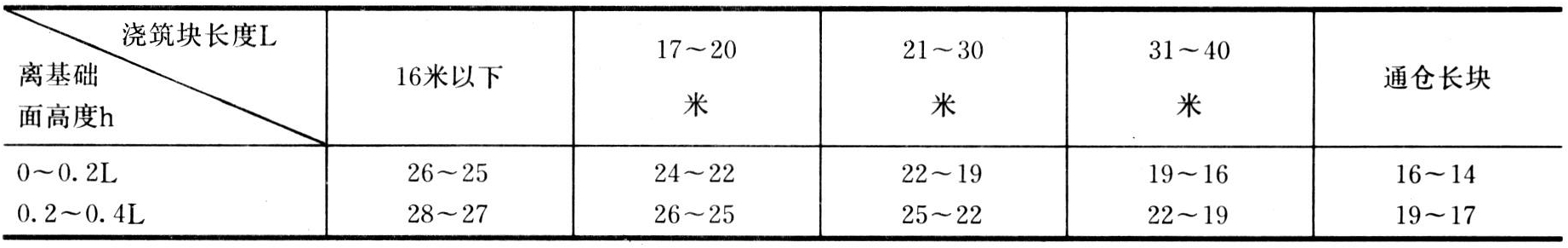

表1 基础容许温差△T(℃)
中国在低温季节混凝土施工时,在混凝土达到允许受冻的临界温度以前,混凝土应保持正温。中国水利电力部水工混凝土施工规范中规定,凡属下列气温条件,应按低温季节混凝土施工:①寒冷地区的日平均气温稳定在5℃以下或最低气温稳定在-3℃以下时;②温和地区的日平均气温稳定在3℃以下时(每日6时、14时及21时所测气温的平均值为日平均气温)。低温季节施工措施主要有:①大体积混凝土的浇筑温度不低于3~5℃并注意控制和调节混凝土温度,尽量减少波动。②掺加气剂以提高混凝土的抗冻性和耐久性。有早强要求者,可掺早强剂。③加热拌和用水和加热砂石料,以提高混凝土混合料的温度。④原材料的加热、输送、储存和混凝土的拌和、运输、浇筑设备及设施,采取适当的保温措施。⑤采用喷洒温水配合热风枪或蒸汽枪清理仓面。⑥采用保温模板。⑦混凝土浇筑完毕后,外露表面及时保温。⑧施工期间对外界气温、暖棚内气温、水温、骨料温度、混凝土的机口温度和浇筑温度及已浇块体内部温度定时进行观测。
所有评论仅代表网友意见
