堤防决口,沿口门宽度,自河底向上抛投料物,逐层填高,直至高出水面,以截堵水流的堵口方法。平堵有架桥及抛料船两种抛投方法。架桥平堵 1922年中国黄河宫家堵口,首次采用架桥平堵法,施工程序分为三步:①架桥。横跨口门每隔3米打桩一排,每排桩四根,间距2~3米,木桩直径0.25~0.45米,桩长11~13米,打入河底4.
堤防决口,沿口门宽度,自河底向上抛投料物,逐层填高,直至高出水面,以截堵水流的堵口方法。平堵有架桥及抛料船两种抛投方法。
架桥平堵 1922年中国黄河宫家堵口,首次采用架桥平堵法,施工程序分为三步:①架桥。横跨口门每隔3米打桩一排,每排桩四根,间距2~3米,木桩直径0.25~0.45米,桩长11~13米,打入河底4.5~12米,桩顶纵横架梁,梁上铺板,连接成桥,桥上铺轻便铁轨,运石抛投(见图1)。②铺底。在便桥下游一面,用钢丝网片,铺于河底,以防止冲刷,网片每卷长45.78米,宽16.50米。网片一端系在桥桩上,一端在船上徐徐放松,尽其长度,顺流铺垫,并用石块填压,以防冲刷。③填石。在桥上推运石料,抛填桥孔,当石料抛出水面,在坝前加筑埽工或土袋,阻水断流。
抛料船平堵 1969年中国长江田家口堵口,采用抛料船平堵法,适用于口门流速2米/秒左右,先在口门坝线两端,各竖起两根标杆,然后将运石船开到口门,对准两端的四根标杆,使运石船停在坝线上,抛锚定位,进行抛石,所用船只有30~50吨的木船和300吨的驳船。抛石时,将机动船停在上游,抛锚固定;再将驳船缓缓放下,沿坝线先抛多块石堆,俟高出水面后,再以大驳船横向靠于块石堆之间,集中抛石,使之连成一线,形成拦河坝。阻水断流,抛石体顶宽2米,边坡1∶1.5(见图2)。
图2 长江田家口堆石坝堵口横断面图
1972年中国浙江大塘港孟门堵口,采用“漏底抛石船”,船底可以打开,准确掌握抛投位置,可减少块石在抛投过程中的走失。

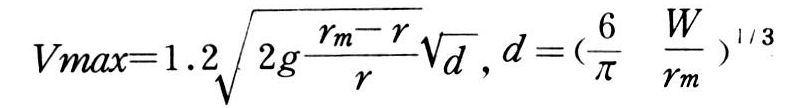

抛石粒径 平堵截流,主要用抛投块石,块石的最大抗冲流速,据伊兹巴什公式:
平堵
式中 rm为块石容重(千克/米3);r为水的容重或海水容重(千克/米3);g为重力加速度(9.81米·秒·1·秒-1);W为块石平均重量(千克);d为块石直径(米)。
海塘堵口 可根据潮汐的周期性变化,利用冲刷力较弱的小潮期间,大量抛石。
在软土地基上用堆石坝截流,对地基承载力要正确估计,以免坝体超出地基承载能力而产生塌滑。
平堵的优缺点 ①从口门底部逐渐平铺抬高,形成宽顶堰,随着堰顶加高,口门单宽流量及堰顶总流量减小,下游跌水长度随之缩短,冲刷力也随之减小;②所抛成的坝体,比埽工坚实可靠;③用机械化操作,进行堵合,速度较快。其缺点是:在河底土质散松,水深流急情况下,河底刷深,易于冲跨桥桩;其次是石坝透水性大,堵合后,不易闭气。
