倾倒抢险

石有被冲走可能时,一般将石料装入铅丝笼或竹笼大容器中,封口后抛至拟定位置,石笼体积应大于0.5立方米。坝岸已倾倒者,当抛石露出水面后,应即恢复坝身或采取其它临时防护措施。②柳石搂厢。这是中国黄河下游传统的埽工抢险的一种方法。有就地取材,抢险迅速的优点,适用于坝岸倒塌土体外露,大溜顶冲,水深溜急,险情继续扩展,需要紧急抢护的情况。抢修步骤为:整修坝坡。将土体外修成1∶0.5~1∶1.

堤、坝、护岸工程发生倾倒情况的抢护工作。

发生原因 重力式坝岸工程的稳定主要依靠其自身重量来维持,当坝岸抵抗倾倒的力矩大于倾倒力矩时,坝岸稳定。当坝岸抵抗倾倒的力矩小于倾倒力矩时,则坝岸失稳倾倒。倾倒原因有:①坝岸经常受急流冲刷,护根石被冲走或地基被淘空,使抗倾力减小;②坝岸顶部堆放料物或填土加高不当,超载过多,土压力太大;③坝岸前水位骤然下降,坝岸后渗水压力太大;④坝岸地基发生破坏性变形,使坝身前倾失稳;⑤坝岸本身断面不足,抗倾安全系数太小。一般在坝岸发生倾倒前常有一些象征,如当坝岸发生前倾或下蛰时,坝的土石结合部或填土表面出现纵向裂缝,并且逐渐扩大;当坝身发生较大不均匀沉陷时,坝顶或坝面出现竖向裂缝并且不断发展扩大;坝身出现明显的下沉和向前倾斜等。当发现上述险象时,应特别加强观测,及时探摸基础或护根石的破坏情况,分析出险原因,及早采取有效抢护措施,以防止坝岸倾倒。

抢护原则及方法 当坝岸发生倾倒时,应急速针对坝岸前水流冲刷情况和险情的轻重程度,首先巩固基础,防御急溜淘刷,维持未倒部分的稳定,避免险情继续扩大,再根据就地取材、经济合理的原则,筹拟抢护方法及时进行抢护,抢护方法一般有如下几种:①抛石(或抛笼)抢护。坝岸裂缝或倾斜尚未倾倒者,应及时探测基础或根石破坏情况,从险情严重处开始,向两侧进行抛护。抛石坡度一般在1∶1~1∶1.5,石块重量应取25~75千克。如水流速度很大,抛石有被冲走可能时,一般将石料装入铅丝笼或竹笼大容器中,封口后抛至拟定位置,石笼体积应大于0.5立方米。坝岸已倾倒者,当抛石露出水面后,应即恢复坝身或采取其它临时防护措施。②柳石搂厢。这是中国黄河下游传统的埽工抢险的一种方法。有就地取材,抢险迅速的优点,适用于坝岸倒塌土体外露,大溜顶冲,水深溜急,险情继续扩展,需要紧急抢护的情况。抢修步骤为:整修坝坡。将土体外修成1∶0.5~1∶1.0的坡度;在坝(堤)顶打桩数排,桩距约1米,排距约0.5米,前后桩交错排列,排数和拟修坯数对应;用柳枝等软料,捆成直径1米,长度与计划搂厢段长度相等或略长的浮枕一个,中间顺枕放“龙筋绳”,龙筋两端系于坝(堤)顶的桩上,使枕漂浮水面以栓扣绳缆及挡护料物;在第一排桩顶上各拴底勾绳或铅丝,绳的另一端栓在枕上,再从枕向里横连绳或铅丝数道,间距约0.5米,做成均匀的格子“底网”宽度约相当于底坯宽度;将枕撑离水边,在底网上顺铺散柳一层,厚0.5~1米,上铺块石厚0.2~0.3米,勿使入水下沉,上再盖柳一层,用绳搂回拴在底勾绳上,即完成了底坯;在底坯上继续逐坯加厢,每坯厚1.5米左右,工序与底坯相同。每加厢一坯,在埽面前后各打1.5~2米木桩一排,以起到上下坯结合稳固的作用。如此逐坯进行,结合适当松底勾绳,使沉到河底抓泥为止。同时在埽前抛柳石枕或铅丝笼护根,再在埽顶压大土或大石,稳住埽体(见图)。③丁厢开埽。见埽工

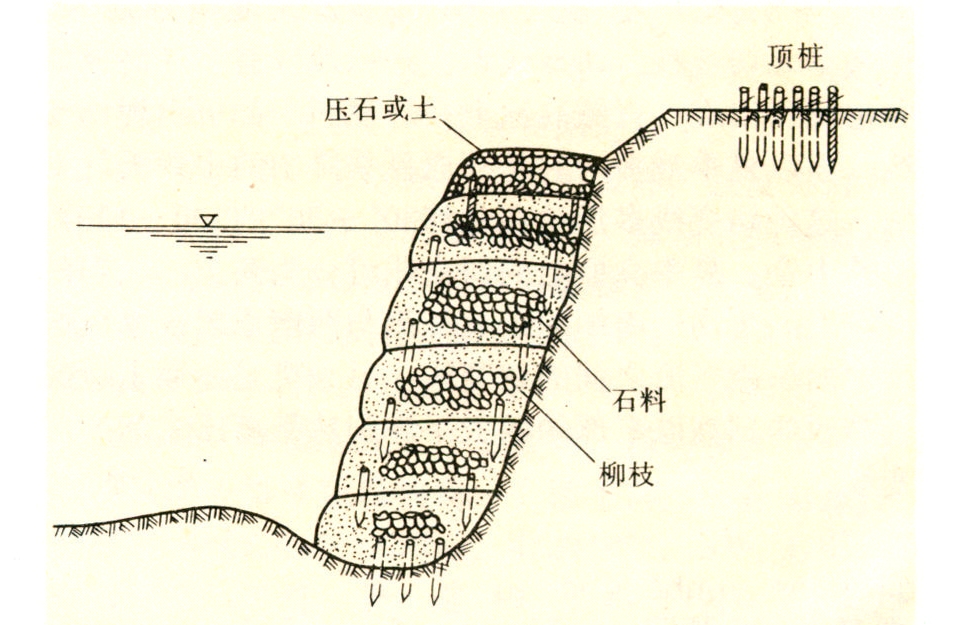

柳石搂厢示意图
