堤防、土坝等工程发生渗水险情的抢护。渗水也叫散浸,在汛期或高水位情况下,堤防背河(或坝下游)堤(坝)坡及坡脚附近出现土层潮湿或发软有水渗出的现象,是汛期较常见的险情。渗出水量及发展情况,主要随堤、坝土质和施工质量、水位高低和持续时间长短而变化,发展严重者将导致滑坡、管涌、漏洞等险情。发生原因 堤坝断面单薄
堤防、土坝等工程发生渗水险情的抢护。渗水也叫散浸,在汛期或高水位情况下,堤防背河(或坝下游)堤(坝)坡及坡脚附近出现土层潮湿或发软有水渗出的现象,是汛期较常见的险情。渗出水量及发展情况,主要随堤、坝土质和施工质量、水位高低和持续时间长短而变化,发展严重者将导致滑坡、管涌、漏洞等险情。
发生原因 堤坝断面单薄,土质不良(如沙土或有裂隙的粘土),透水性大,控制渗流的工程设施效能低或损坏失效;施工质量差,修筑堤坝使用不合格的土料(如杂质过多、冻土、淤泥块等),碾压不实;堤(坝)身内部有隐患(如獾洞、蚁穴、树根、暗坑等);水闸涵管与堤(坝)身土石结合不良或管道断裂漏水,渗径减短等。
抢护原则与方法 堤防临河(或坝上游)截渗以减少渗水量,背河(或坝下游)导渗及时将渗水排出,以免险情扩大。渗水轻微者,可加强观测暂不处理;险情较重者通常采用开沟导渗、临河筑戗、透水后戗、反滤导渗等方法处理。①开沟导渗。在背河堤坡,自渗水逸出的最高点起至堤脚开若干条横沟或斜沟,并在堤脚近处顺堤开一道纵沟与之连通,将水引至远离渗水处,沟的间距及尺寸视具体情况而定,沟内按反滤要求,分层铺填滤料(见图)。此法适用于水位持续上涨,渗水情况严重,发展较快的堤段,施工时注意随挖沟、随填料,防止沟壁坍塌;但在堤身断面单薄处使用要慎重。②临河筑戗。在渗水堤段临河坡迅速往水中填筑壤粘土,修筑尺寸按临河水深及渗水程度确定,一般宽3~5米。戗顶高出水面约1米,长度超过渗水堤段两端至少各5米。此法适用于临河有滩地,水深不大、流速小,附近取用壤粘土较易的渗水堤段;如堤根溜急,土易被冲失,可在堤脚处用土袋筑一道隔墙或打桩编柳作成围墙,然后再倒土填筑。③透水后戗。挖出背河渗水部位的表层软泥及草皮,清理堤坡脚外地面,铺放芦苇(或秕柳)两层,每层厚10厘米左右,铺成人字交叉形。柴梢向外,在芦苇上铺稻草(或麦秸谷草)厚5厘米,其上压沙土厚1~1.5米,逐坯填筑夯实,戗坡1∶3~1∶5;土上再铺放芦苇、稻草、再填土,填筑高度应超过渗水最高点0.5米。此法适用于临河滩地窄狭、堤身断面单薄的渗水堤段,如堤基不好或有坑塘,应先在堤脚处抛块石或沙土袋固基,注意不要将渗水出路阻塞。④反滤导渗。先将背河渗水部位湿土挖去,按反滤要求回填砂石料,最上压盖块石;如无砂石可用柴草修做,铺放稻草、芦苇、秕柳各一层,最上压砂土袋。此法适用于渗水严重,开沟导渗困难堤段。

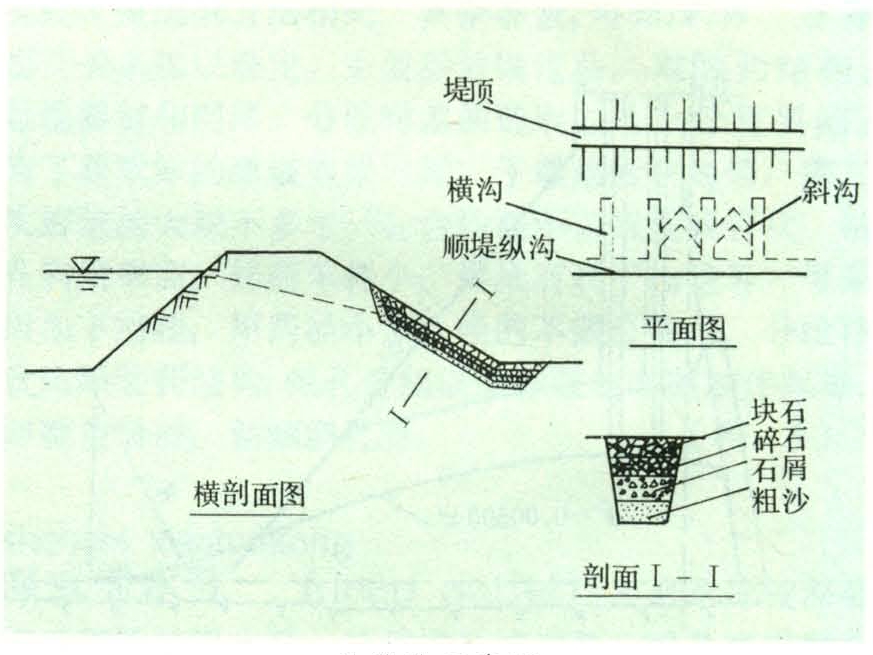

导渗沟示意图
